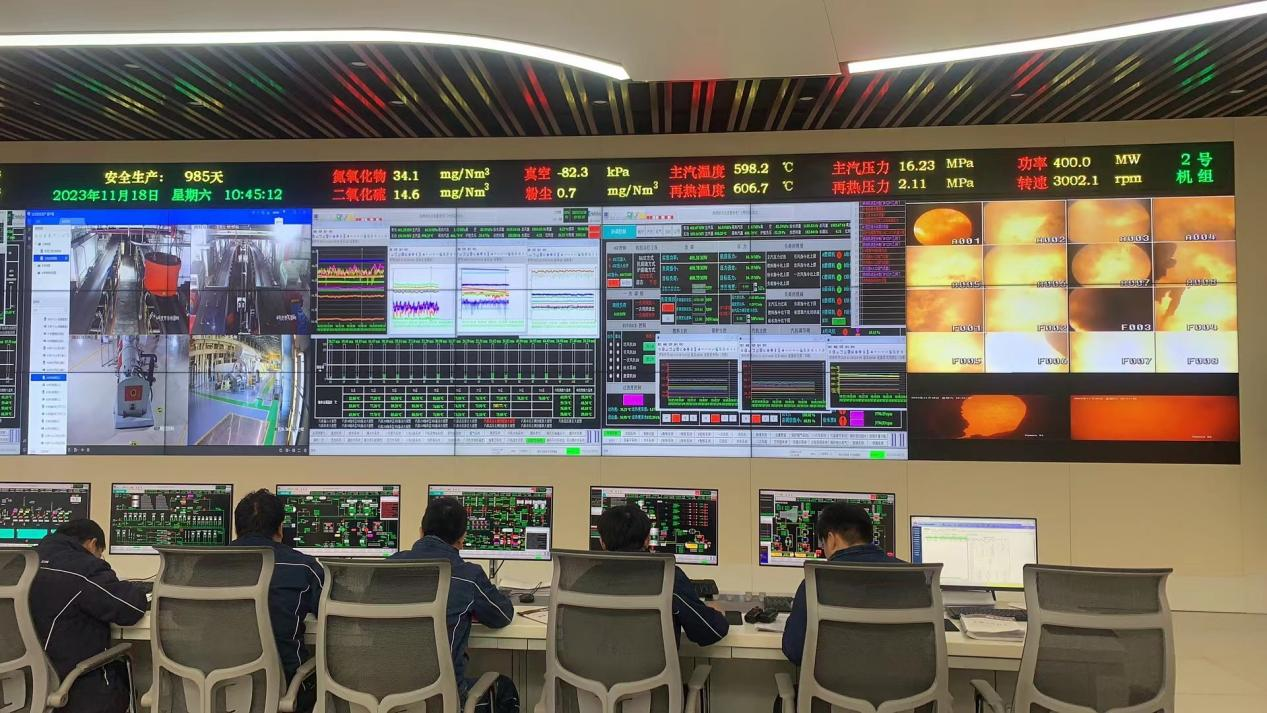

11月17日,延長石油富縣電廠#2機組順利并網成功,機組啟動后運行指標良好,環保參數正常。全體參修人員歷經33個晝夜的拼搏,安全、優質、高效地完成了本次檢修。
安全文明作業 強化達優意識

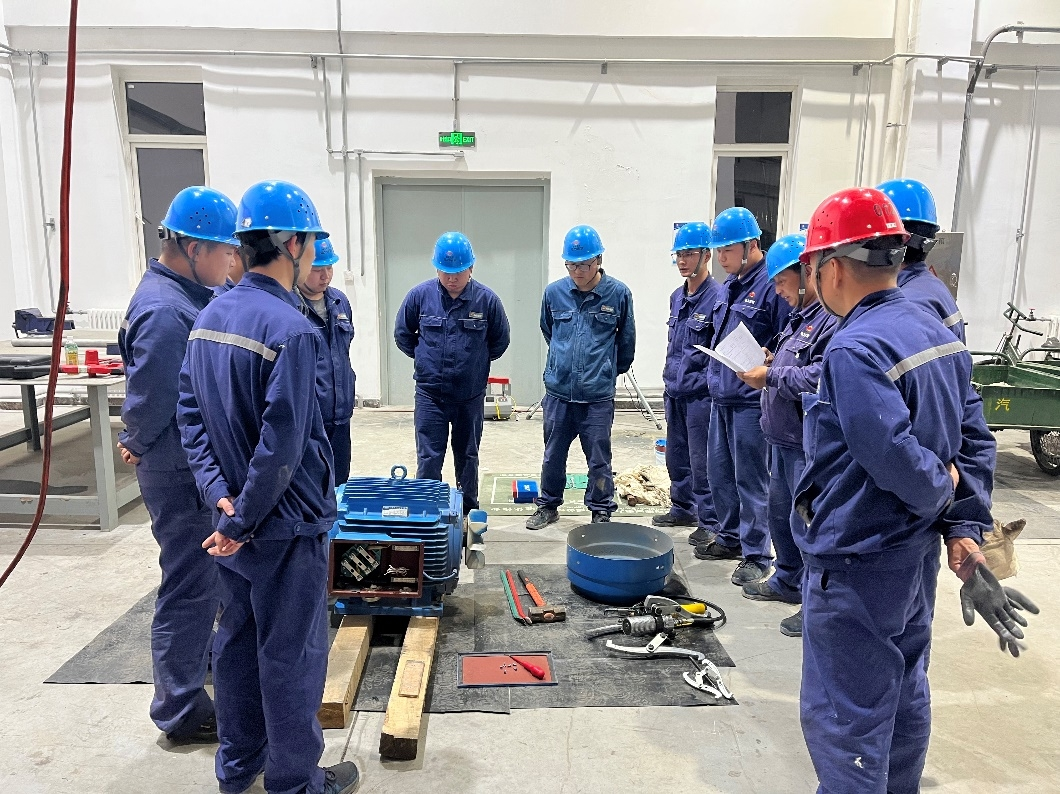

項目部始終堅持“安全第一,質量至上”,超前策劃、把好安全脈搏,多措并舉、筑牢安全防線。組織召集全體班員及外委隊伍宣貫檢修安全規定,強調“十大安全禁令”,杜絕無票作業、違章指揮。制定安全生產標準自評發現問題及整改建議表,做到“人人參與、人人發言、人人都是安全員”,為檢修安全管理建立了多層“安全工事”。根據檢修進度動態開展安全三級教育、公司“安全禁令”、工器具、臨時用電、動火及有限空間作業等專項檢查,確保全過程安全培訓覆蓋到位、安全措施落實到位、安全監督責任到位、安全問題整改到位。
堅守檢修現場 力求精益求精

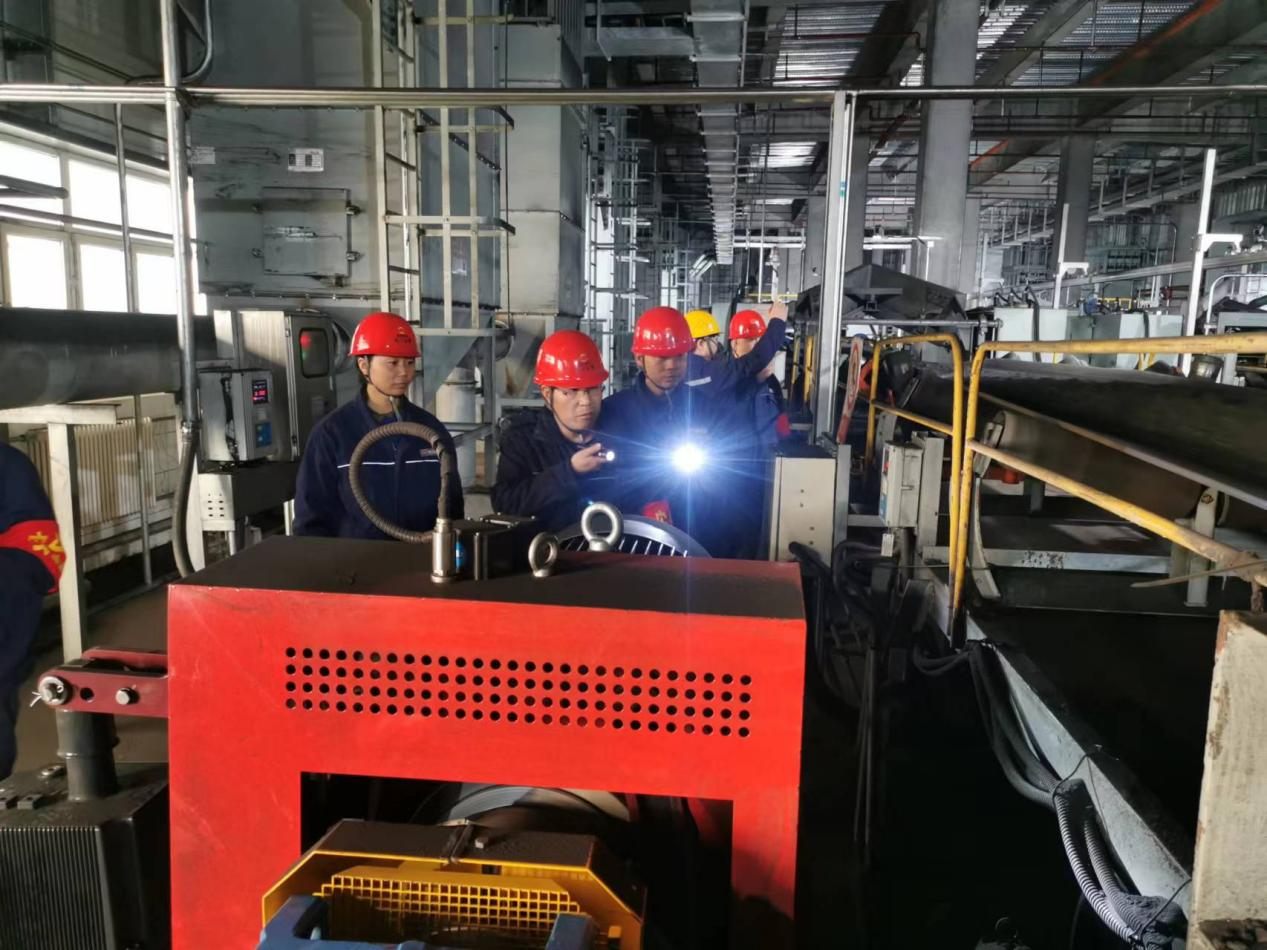

本次#2機組消缺檢修涵蓋機、爐、電、熱、灰硫、化學、輸煤等多個專業,其中標準項目75項、消缺項目135條。項目部認真總結#1機組臨修成功經驗,詳細制定#2機組消缺方案,將“檢修任務落實到人、檢修質量落實到人、安全責任落實到人”。檢修過程中發現爐頂大包內爐右再熱器微調減溫水管道管夾脫落、低再中組39處防磨瓦翻轉等重要缺陷,已全部處理整改完成。
全力沖刺 齊心協力保進度
連續33天的大戰,是對現場管理和責任擔當的雙重考驗。臨修進入沖刺收尾階段時,面臨任務重、交叉作業多等困難,項目部管理人員輪番24小時現場辦公,協調各項工作緊密銜接、有序開展。各專業精準落實檢修項目,按時巡檢、及時消缺。灰硫專業因通風原因項目開工較晚,計劃工期30天,實際工期10天,項目部合理安排人員,每日工作定量完成,進行加班搶修,按期完成檢修工作,為機組順利并網贏得了寶貴時間。
自此,富縣電廠兩臺百萬機組投產后第一次計劃性檢修工作圓滿收官。
